楼承板-钢筋桁架楼承板安装详细顺序
- 分类: 楼承板资讯
- 作者:内部资讯
- 来源:https://www.ahjk18.com/news/zx/643.html
- 发布时间: 2017-08-24 09:04:57
- 访问量: 0
【概要描述】 摘要:产品好品质,还需施工高标准。过硬的安装,是优秀产品的突显,安徽建科专注楼承板的研发、生产、销售和服务,以有型的楼承板产品配套服务了无数个精品工程。对于楼承
楼承板-钢筋桁架楼承板安装详细顺序
【概要描述】 摘要:产品好品质,还需施工高标准。过硬的安装,是优秀产品的突显,安徽建科专注楼承板的研发、生产、销售和服务,以有型的楼承板产品配套服务了无数个精品工程。对于楼承
- 分类: 楼承板资讯
- 作者:内部资讯
- 来源:https://www.ahjk18.com/news/zx/643.html
- 发布时间: 2017-08-24 09:04:57
- 访问量: 0
详情
摘要:产品好品质,还需施工高标准。过硬的安装,是优秀产品的突显,安徽建科专注楼承板的研发、生产、销售和服务,以有型的楼承板产品配套服务了无数个精品工程。对于楼承板而言,产品品质包括产品本身和产品外在,而安装施工就是产品重要的外在因素,因此为了坚守中构“可靠”的品质,安徽建科制定了施工手册,以规范流程和标准让产品整体品质得以彰显。
钢筋桁架楼承板安装顺序
(1)施工顺序
A.平面施工顺序:每层钢筋桁架楼承板的铺设宜根据施工图起始位置向一个方向铺设,楼承板厂家,后处理边角部分;
B.立面施工顺序:随主体结构安装施工顺序铺设相应各层的钢筋桁架楼承板。
(2)钢筋桁架楼承板安装适宜在下一节钢柱及配套钢梁安装完毕后进行。
(3)楼板铺设前,应按图纸所示的起始位置放设铺板时的基准线。对准基准线,安装块板,并依次安装其它板。楼板连接采用扣合方式,板与板之间的拉钩连接应紧密,保证浇筑混凝土时不漏浆。
(4)钢筋桁架楼承板就位之后,应将其端部的竖向钢筋及底模与钢梁点焊牢固。沿板宽度方向将底模与钢梁点焊,焊接采用手工电弧焊,间距不大于300mm。
(6)板端及板边与梁重叠处,不得有缝隙。
(7)附加钢筋工程及管线敷设。
A.待铺设一定面积后,应按设计要求设置楼板支座连接筋、加强筋及负筋等。
B.楼板开孔处,应按设计要求设洞口边加强筋,四周设边模板,待楼板混凝土达到设计强度后,方可切断钢筋桁架楼承板的钢筋及底模。
C.板中敷设管线,正穿时采用刚性管线,斜穿时宜采用柔韧性较好的材料。
(8)栓钉焊接
钢筋桁架楼承板底模与母材的间隙应控制在1.0mm以内,以保证良好的栓钉焊接质量。
(9)边模板安装
安装时,将边摸板紧贴钢梁面,楼承板厂家,边摸板与钢梁表面每隔300mm间距点焊长25mm、高2mm的焊缝。安装后,要全面检查,确保所有的边模都已经按照施工图要求安装完毕,保证无漏浆部位的存在。
(10)安装验收
安装验收检验内容包括:
A .每个部位钢筋桁架楼承板的型号;
B.支座竖筋及板边是否与钢梁焊接;
C.钢筋长度及排列间距;
D.检验栓钉焊接质量、数量及间距;
E.板边是否有漏浆可能;
F.钢筋桁架楼承板与剪力墙的连接;
G.临时支撑情况。
钢筋桁架楼承板安装顺序
(1)施工顺序
A.平面施工顺序:每层钢筋桁架楼承板的铺设宜根据施工图起始位置向一个方向铺设,楼承板厂家,后处理边角部分;
B.立面施工顺序:随主体结构安装施工顺序铺设相应各层的钢筋桁架楼承板。
(2)钢筋桁架楼承板安装适宜在下一节钢柱及配套钢梁安装完毕后进行。
(3)楼板铺设前,应按图纸所示的起始位置放设铺板时的基准线。对准基准线,安装块板,并依次安装其它板。楼板连接采用扣合方式,板与板之间的拉钩连接应紧密,保证浇筑混凝土时不漏浆。
(4)钢筋桁架楼承板就位之后,应将其端部的竖向钢筋及底模与钢梁点焊牢固。沿板宽度方向将底模与钢梁点焊,焊接采用手工电弧焊,间距不大于300mm。

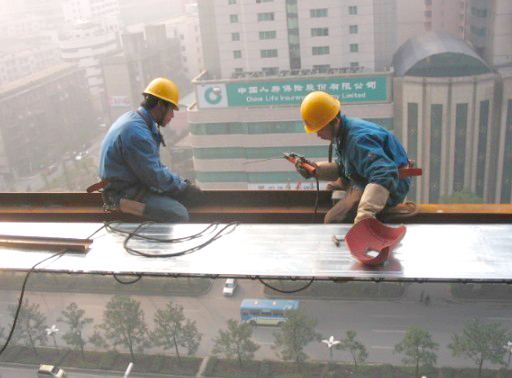

竖向支座钢筋与钢梁焊接
(6)板端及板边与梁重叠处,不得有缝隙。
(7)附加钢筋工程及管线敷设。
A.待铺设一定面积后,应按设计要求设置楼板支座连接筋、加强筋及负筋等。
B.楼板开孔处,应按设计要求设洞口边加强筋,四周设边模板,待楼板混凝土达到设计强度后,方可切断钢筋桁架楼承板的钢筋及底模。
C.板中敷设管线,正穿时采用刚性管线,斜穿时宜采用柔韧性较好的材料。
(8)栓钉焊接
钢筋桁架楼承板底模与母材的间隙应控制在1.0mm以内,以保证良好的栓钉焊接质量。

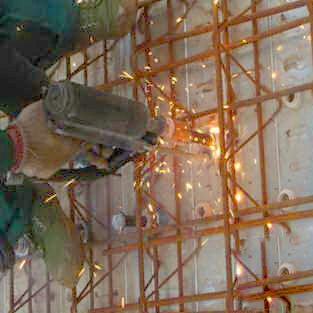

栓钉焊接
(9)边模板安装
安装时,将边摸板紧贴钢梁面,楼承板厂家,边摸板与钢梁表面每隔300mm间距点焊长25mm、高2mm的焊缝。安装后,要全面检查,确保所有的边模都已经按照施工图要求安装完毕,保证无漏浆部位的存在。

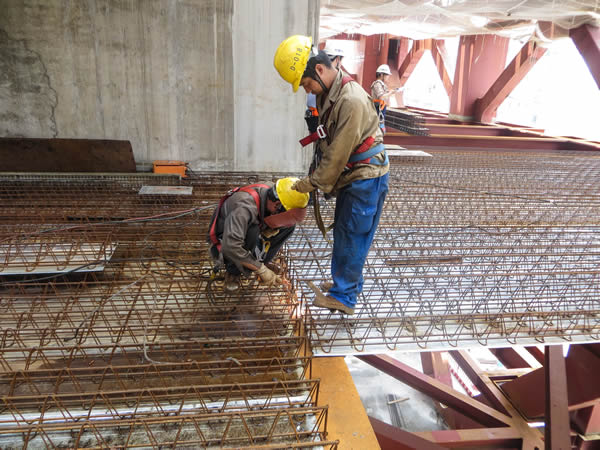

边模板安装
(10)安装验收
安装验收检验内容包括:
A .每个部位钢筋桁架楼承板的型号;
B.支座竖筋及板边是否与钢梁焊接;
C.钢筋长度及排列间距;
D.检验栓钉焊接质量、数量及间距;
E.板边是否有漏浆可能;
F.钢筋桁架楼承板与剪力墙的连接;
G.临时支撑情况。
关键词:
扫二维码用手机看
© 安徽建科 2021 皖ICP备19019242号
