关于钢筋桁架楼承楼承板厂家板工艺,你知道多少?
- 分类: 楼承板资讯
- 作者:内部资讯
- 来源:https://www.ahjk18.com/news/zx/544.html
- 发布时间: 2017-08-14 09:55:52
- 访问量: 0
【概要描述】 一、什么是钢筋桁架楼承板? 顾名思义,钢筋桁架楼承板是采用钢筋焊接桁架骨架,并与压型钢板进行焊接而成的组合式楼承板。由上弦筋、下弦筋、腹杆钢筋、底板及支座水平筋几
关于钢筋桁架楼承楼承板厂家板工艺,你知道多少?
【概要描述】 一、什么是钢筋桁架楼承板? 顾名思义,钢筋桁架楼承板是采用钢筋焊接桁架骨架,并与压型钢板进行焊接而成的组合式楼承板。由上弦筋、下弦筋、腹杆钢筋、底板及支座水平筋几
- 分类: 楼承板资讯
- 作者:内部资讯
- 来源:https://www.ahjk18.com/news/zx/544.html
- 发布时间: 2017-08-14 09:55:52
- 访问量: 0

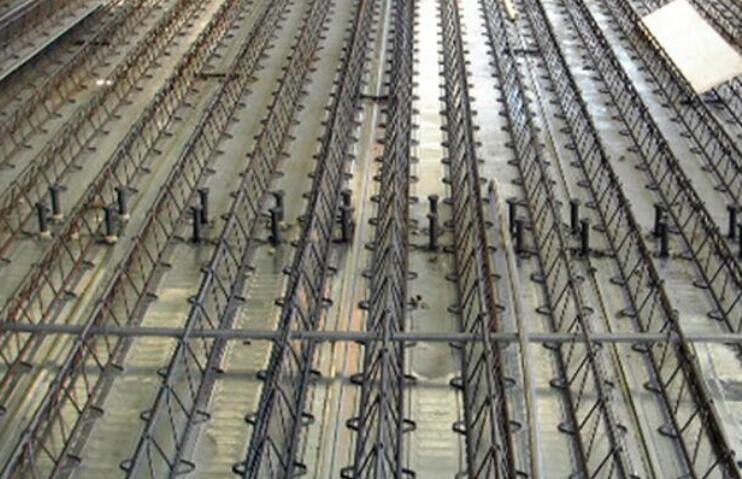

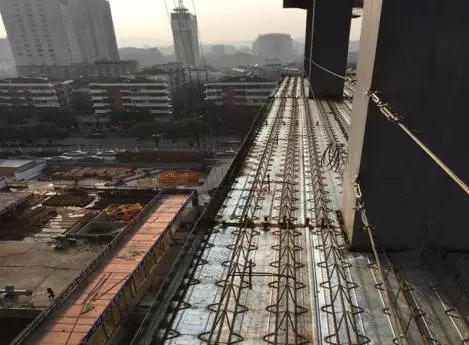

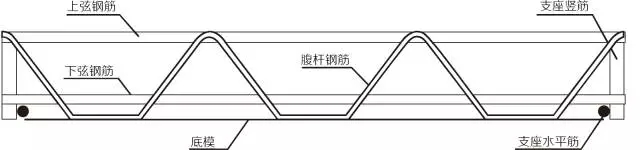

顾名思义,楼承板厂家,钢筋桁架楼承板是采用钢筋焊接桁架骨架,并与压型钢板进行焊接而成的组合式楼承板。由上弦筋、下弦筋、腹杆钢筋、底板及支座水平筋几部分构成。排筋间距及桁架高度由具体设计图纸而定,因项目而异。(如下图)
二、钢筋桁架板的特点
1、实现了机械化生产,楼承板规格,有利于钢筋排列间距均匀、混凝土保护层厚度一致,提高了楼板的施工质量;
2、装配式钢筋桁架楼承板可显著减少现场钢筋绑扎工程量,加快施工进度,增加施工安全保证,实现文明施工;
3、模板和连接件拆装方便,可多次重复利用,节约钢材,符合节能环保的要求;
4、自动化生产,大大提高了劳动生产率,有效降低了产品成本;
5、钢筋桁架楼承板所形成的楼板与现浇混凝土楼板性能基本相同,所以无需满足建筑使用年限的要求,从而无需考虑后期维修的费用。
三、工厂加工流程

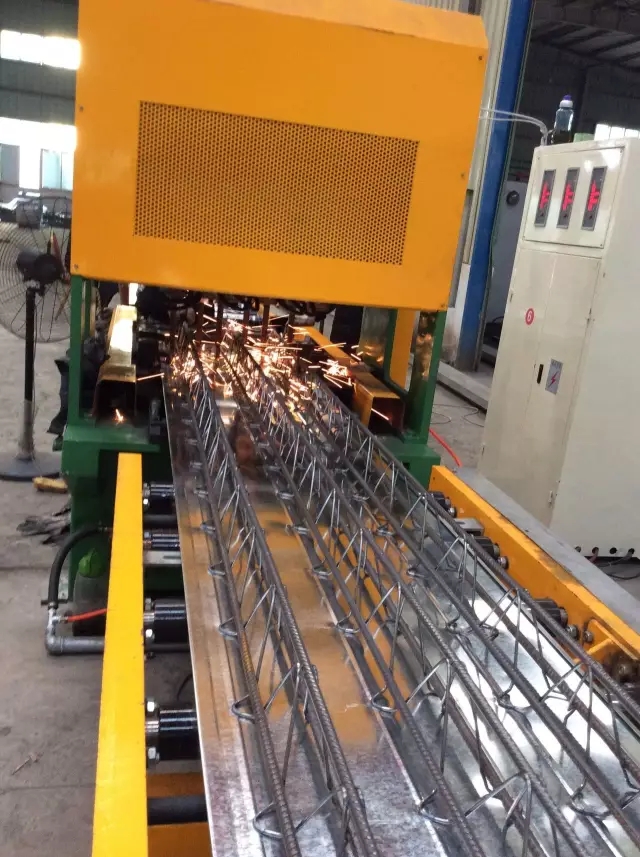

1、钢筋调直:进场钢筋需首先使用调直机具进行调直,保证桁架板加工质量。
2、钢筋桁架组立成型,根据工程实际要求裁剪每段桁架长度,焊接成型。
3、底模压型钢板加工成型:对进场镀锌钢板进行压型处理,提高底板整体刚度,边缘采用折边处理。
钢筋桁架焊接
压型钢板加工
4、构件组装:采用闪光对焊方式进行钢筋桁架与底板的整体焊接组装。
5、进行质量检测,检验合格,材料出厂。
四、施工现场施工顺序
1、搬入钢筋桁架楼承板:做好吊运,搬入路线安排。
2、桁架板起吊及临时装置:起吊前准备,支撑件安装、钢梁上划出基准线、准备起吊零部件、采取安全措施。
3、钢筋桁架楼承板安装:
3.1根据布置图安装;
3.2桁架板边缘调整:对于运输过程中产生的边缘变形需进行调整,避免后期施工扣缝不严密;
3.3对准基准线,安装块板,并依次安装其他板,板与板之间拉钩连接应紧密,确保在浇筑混凝土时不漏浆,然后利用非标准板收尾;
3.4钢筋桁架楼承板就位后应立即将竖向支座钢筋与钢梁焊接,沿板宽度方向在钢梁上点焊;
4、栓钉焊接:桁架板施工完成后,由钢结构单位进行端部梁面栓钉焊接,固定桁架板,并使梁板连接成为整体。
5、边摸板安装;
6、附加钢筋工程及管线铺设;
7、钢筋绑扎;

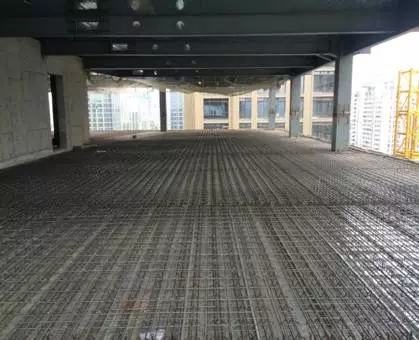

8、现场浇筑混凝土。
五、桁架板施工质量控制要点
1、钢筋原材:进入加工厂的钢筋必须经取样复试合格方可使用,钢筋调直不得使用具有拉伸功能的调直机具;
2、出厂前验收:出厂桁架板需经验收合格后出厂,主要检查钢筋桁架高度,底筋间距,板底钢筋保护层厚度,应符合设计及规范要求。
3、进入施工现场二次验收:构件进场后应对桁架板进行二次验收,检查桁架板底板质量,不得有较大变形,边缘部位弯曲的需进行调整后方可使用。
4、楼层植筋检查:植筋深度应符合JGJ145《混凝土结构后锚固规程》表7.0.3 之规定,并在植筋后进行拉拔试验。
#p#分页标题#e#5、楼承板扣缝检查:钢筋桁架楼承板由于采用扣缝连接,因此,在桁架板施工完成后应对扣缝质量进行检查,避免在混凝土浇筑过程中产生漏浆。
6、栓钉焊接质量检查:根据图纸要求进行焊接,焊接时应确保栓钉垂直,现场使用铁锤进行栓钉敲击检查,栓钉弯折20°,焊接部位不产生裂纹视为合格。焊接完成后应将瓷环全部清理。
六、局部节点质量控制

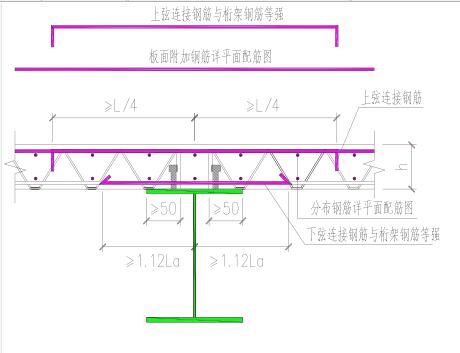

1、断开部位做法:由于桁架板为分段安装,在梁面部位断开,因此在钢筋绑扎施工时,必须在梁面部位增加板面附加钢筋。
2、桁架板与钢柱连接节点
桁架板与钢柱必须有可靠连接,板钢筋应与柱进行焊接,并在柱与板接缝部位底部增加角钢封堵,避免产生漏浆。
板、柱底部节点处理
3、封边板做法

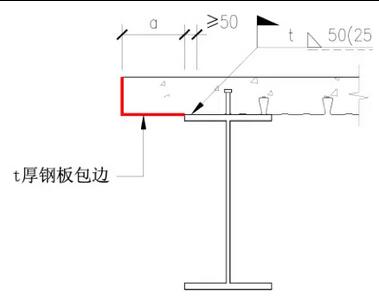

根据钢筋桁架板悬挑长度,选择封边板的厚度,制作L型钢板封边。封边板焊接于钢梁上翼缘,焊接小长度为50mm,封边板侧面向内折边2~3cm,加工成为槽型,增加单面钢板刚度,避免出现边缘线条不顺直。
悬挑长度与封边板厚的规定
封边挡板构造
悬挑长度a(mm)
封边板厚t(mm)
a≦125
1.5
125<a≦180
2.0
180<a≦250
2.5
封边板侧面未折边,线条弯曲
封边板侧面折边2cm,整体线条顺直
4、板开洞做法:
利用L70*5的角钢进行加固焊接,角钢必须沿洞口范围全部封闭以保证洞口边缘楼板强度。钢筋桁架板采用栓钉焊接于角钢上,利用等离子切割形成洞口后,在边缘设置镀锌钢板围模。
5、桁架板与核心筒墙体处理节点:桁架板安装完毕,应对桁架板与核心筒墙面交接部位进行凿毛处理,增加混凝土前后浇捣的整体性。
扫二维码用手机看
© 安徽建科 2021 皖ICP备19019242号
